关于乐清市虹桥职业教育中心建设工程(一期)初步设计的批复
乐清市虹桥职业教育中心:
你单位《关于要求对乐清市虹桥职业教育中心建设工程(一期)初步设计进行批复的报告》悉。我局以乐发改投资〔2023〕24号文件批复乐清市虹桥职业教育中心建设工程可行性研究报告(代项目建议书),并已牵头组织有关部门对乐清市虹桥职业教育中心建设工程(一期)初步设计和概算进行了审查。设计单位根据审查会议纪要和有关部门意见,对初设文本和概算进行了修改完善。经研究,原则同意,根据市领导批示意见和我局会议纪要〔2024〕6号文件及会议审查情况,就其主要内容批复如下:
一、建设范围
本项目选址于虹桥镇瑶南村,其四至为:南至规划学苑路、西侧为虹芙公路、北侧为环山公路,东至河道。总用地面积为92764平方米(温州2000坐标),其中一期用地面积16653平方米。
二、建设内容
项目建设主要内容为宿舍楼和配套用房。
三、总平面图布置及方案设计
1、原则同意设计总平面图布置。

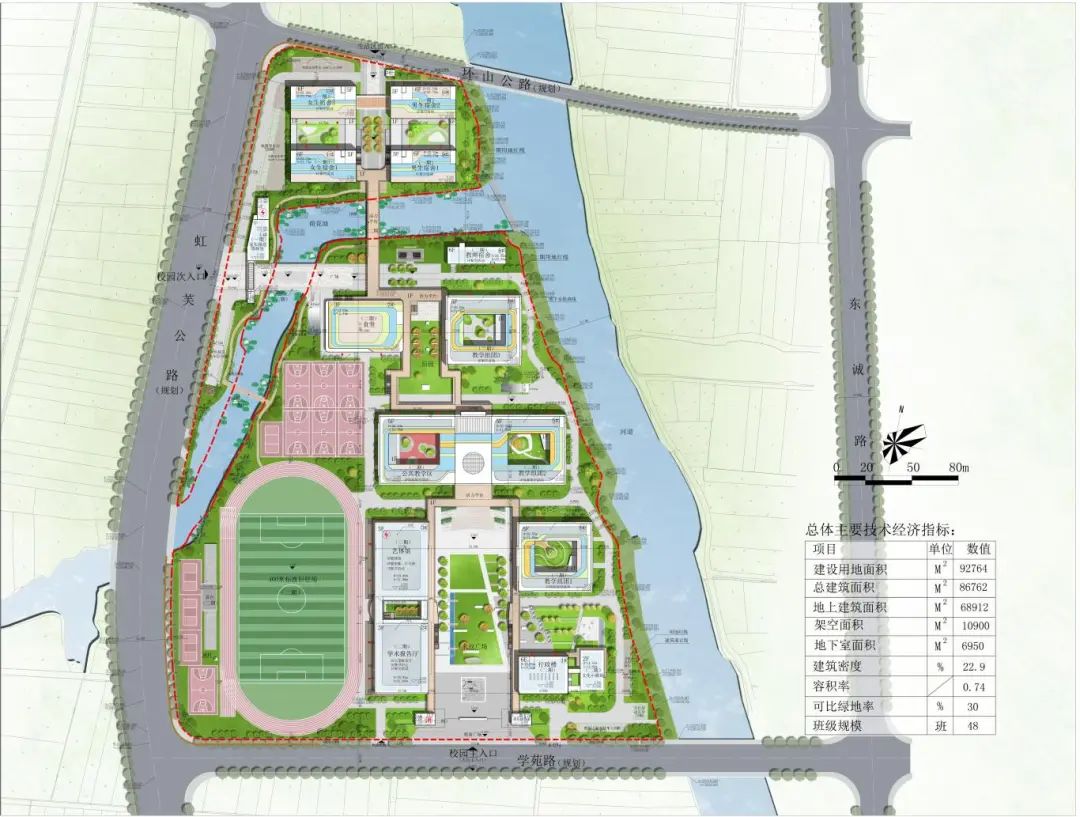

总平面图

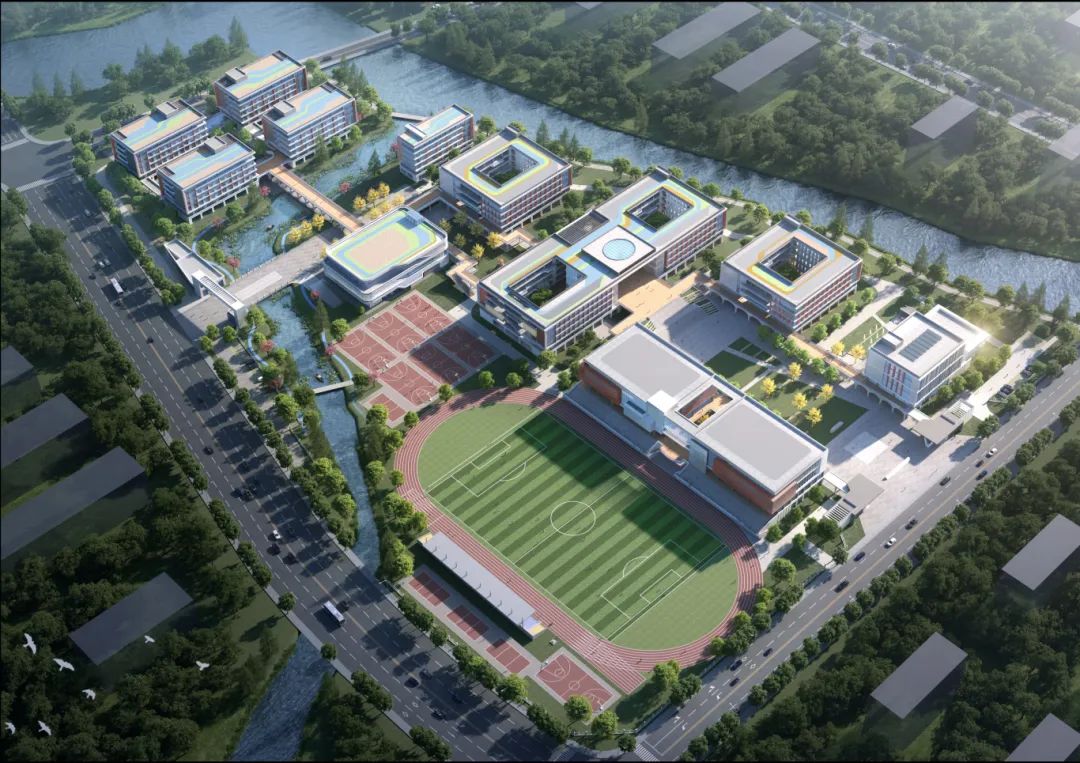

鸟瞰图

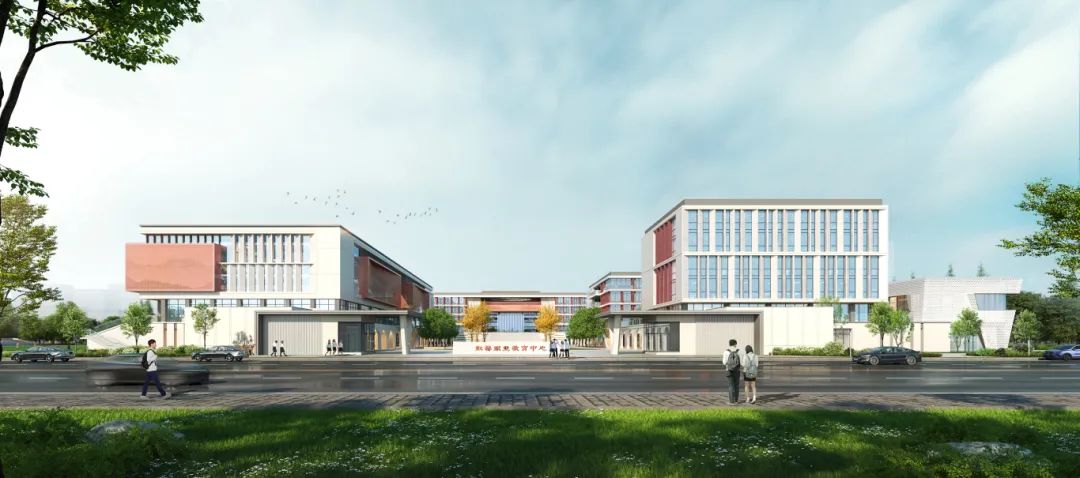

主入口透视图
学生宿舍楼和配套用房设置在地块北侧。
2、建筑单体
9#、10#、11#、12#均为宿舍楼,一层设置架空层、管理间和洗衣房等,二层至六层设置宿舍。建筑层高首层为4.2m,标准层为3.6m。
配套用房包括13#门卫、14#接送大厅和15#门卫,均为一层建筑。
3、交通组织:一期项目次入口设置在西侧,生活区出入口设置在北侧。
四、主要经济技术指标:
一期工程拟建总建筑面积21883平方米,其中地上计容建筑面积18699平方米(学生宿舍18180平方米,配套用房519平方米),建筑占地面积4713平方米,架空面积3184平方米,绿地面积5754平方米,机动车车位40辆,非机动车车位732辆。
五、根据项目的建设规模和标准,同时结合施工等各因素综合考虑,计划总工期为30个月。
六、工程总概算及资金来源
核定工程投资概算为15117.81万元,其中工程建设费用9621.1万元,工程建设其他费用4776.82万元,预备费719.9万元。资金来源由市财政统筹解决。(详见附件)
七、其他
1、请根据建筑、结构、节能、环保、消防、教学等各方面有关规定的要求,对项目进行必要的优化与补充,并做好与相关部门的对接沟通,依法开工建设,并及时公开有关工程建设信息。
2、项目要贯彻科学规范、生态环保、经济合理的设计原则,确保设计内容合理完整,概算编制准确齐全。
3、根据《政府投资条例》(国务院令第712号)第二十三条的有关规定,除因国家政策调整、价格上涨、地质条件发生重大变化等原因,政府投资项目建设投资原则上不得超过经核定的投资概算。
